¿Cómo elimino la carcoma de mi casa? (I)

cathenaria • 5 de noviembre de 2016

Una de las patologías más frecuentes en las estructuras de madera es el ataque de xilófagos. Básicamente, se trata de organismos que se comen la madera. Pueden ser hongos, pero normalmente se trata de insectos.
Entre los sospechosos habituales se encuentran estos tipos:

(Fotos por Wikipedia)

Los que nos solemos encontrar al inspeccionar una estructura atacada por xilófagos es esto:

Diagnóstico más probable: Ataque de xilófagos coleópteros en fase larvaria (carcoma/polilla)

Xilófago 1 POLILLA (Lictidae)
Xilófago 2 CARCOMA PEQUEÑA (Anobidae)
Xestobium Rufovillosum De Geer
Xilófago 3 CARCOMA GRANDE (Cerambicidae)
Hylotrupes bajulus
EXAMEN DE LA ESTRUCTURA
Morfología de los orificios de salida
Circulares
Ovalados

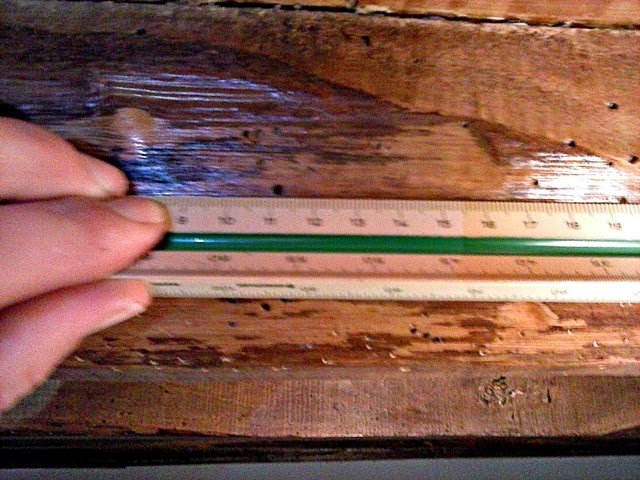

 Tamaño de los orificios
mm
Decapado superficial manual
Presencia de serrín
Ausencia de serrín
Catas semiprofundas broca 5 mm
Retirada de muestras
Inspección visual
Presencia de xilófagos
Ausencia de xilófagos
No se puede asegurar
Realizando estas pequeñas pruebas y cubriendo esta plantilla, estaremos muy cerca de poder diagnosticar correctamente la patología exacta a la que nos enfrentamos:



DIAGNÓSTICO
Los xilófagos estuvieron en la estructura en algún momento pero no se encuentran en la actualidad
CASO 1
Los xilófagos están presentes en la actualidad y continúan afectando a la estructura
CASO 2
No se puede asegurar la no presencia de larvas o aparecen muertas
CASO 3



CASO 2
Xilófago 1 POLILLA (Lictidae)
CASO 2 A
Xilófago 2 CARCOMA PEQUEÑA (Anobidae)
CASO 2 B
Xilófago 3 CARCOMA GRANDE (Cerambicidae)
CASO 2 C



La presencia de xilófagos está generalizada en toda la estructura
GRAVE
La presencia de xilófagos está localizada en puntos específicos
LEVE

Una vez realizado el diagnóstico, hemos de tener en cuenta el tipo de riesgo biológico definido en el CTE y el tipo de protección a emplear. En este caso en concreto se trata de un entramado horizontal bajo cubierta y una tijera acompañada de muro piñón, así que resumiremos el código para estos elementos:

CLASE DE RIESGO BIOLÓGICO DE LA ESTRUCTURA (CTE DB-SE-M 3.2.1.2 a)
Clase de riesgo 1 : el elemento estructural está bajo cubierta protegido de la intemperie y no expuesto a la humedad. En estas condiciones la madera maciza tiene un contenido de humedad menor que el 20%
TIPOS DE PROTECCIÓN
  1. Protección superficial . Penetración media de 3 mm y mínimo 1 mm en cualquier punto
  2. Protección media . Penetración media superior a 3 mm e inferior al 75% del volumen impregnable
  3. Protección profunda . Penetración superior al 75% del volumen impregnable

ELECCIÓN DEL TIPO DE PROTECCIÓN (CTE DB-SE-M 3.2.1.3 3 )

En las obras de rehabilitación estructural en las que se hubieran detectado ataques previos por agentes xilófagos, se aplicará como mínimo:
a) a los nuevos elementos: tratamiento superficial
b) a los elementos existentes: protección media en clase de riesgo 1
Con el examen correctamente realizado, un diagnóstico fiable y las obligaciones del CTE, podemos definir el tratamiento adecuado según el caso:
TRATAMIENTOS
CASO 1 (xilófagos ausentes)
. Decapado superficial a base de cepillo (regulado a 2 mm) en toda la estructura
. Lijado y regularización de la superficie a base de lija o esponja de grano medio
. Imprimación de barniz biocida xylazel carcomas (o similar) mediante brocha media
dosificación: 200 mL/m2
2 manos
CASO 2 (xilófagos presentes)
. Decapado superficial a base de cepillo (regulado a 2 mm, dos pasadas) en toda la estructura
. Lijado y regularización de la superficie a base de lija o esponja de grano medio
. Taladros al tresbolillo en toda la longitud de vigas (y viguetas), con distancia inferior a 30 cm y profundidad hasta alcanzar el duramen
. Colocación de válvulas antirretorno en cada orificio
. Inyección de barniz biocida xylazel carcomas (o similar) en cada orificio mediante pistola o jeringa
dosificación: 300mL/m2
. Imprimación de barniz biocida xylazel carcomas (o similar) mediante brocha media
dosificación: 100 mL/m2
1 mano
NOTA: En caso de presencia localizada y puntual de xilófagos (LEVE) se podrá aplicar una combinación de los dos tratamientos anteriores

CASO 3 (presencia o ausencia no confirmadas)

Se adoptará un tratamiento idéntico al CASO 2

Así concluye la inspección, diagnóstico y elección de tratamiento de una de las patologías más comunes en las estructuras de madera. El informe redactado por el técnico habrá de contener, al menos, todos estos datos y su redacción habrá de adecuarse a las condiciones exactas del elemento estructural afectado, pudiendo variar enormemente el tratamiento; llegando incluso a la retirada o demolición.



o visita nuestra web cathenaria.com
